Mittwoch, 28. Dezember 2011

Nahwärmestation, Elektroinstallation

Tatsächlich wurde noch vor Weihnachten die Nahwärmestation installiert - allerdings wurde sie noch nicht in Betrieb genommen.




Dafür scheint die Abdichtung des Erkers, von der der Bauleiter sagte, sie würde auf jeden Fall noch vor Weihnachten gemacht, nicht gemacht worden zu sein.

Ansonsten war inzwischen noch der Elektriker fleißig und hat im ganzen Haus die Steckdosen und Schalter eingebaut. Was er allerdings noch nicht gemacht hat, war, die vergessene Telefondose einzubauen. Und heute hat der Küchenbauer, der zum Aufmaß da war, außerdem auch festgestellt, dass der Elektriker einen Anschluss für eine Lampe in der Küche vergessen hat.

Freitag, 23. Dezember 2011

Countdown

Die letzten drei Monate der Bauzeitgarantie sind nun angebrochen! Wir sind sehr gespannt, ob das klappt! Vor wenigen Wochen waren wir noch überzeugt, dass das kein Problem ist, aber nun hat das Wasser im Keller doch für eine Verzögerung von mindestens mal vier Wochen geführt.

Mittwoch, 21. Dezember 2011

Wir haben wieder Strom!

Der Fehler lag nicht am Stromanschluss selber, sondern die Kabeltrommel, über die im Moment noch die ganze Stromverteilung läuft, war defekt. Seit heute kann der Keller also wieder weitertrocknen.

Bisher wurde die Nahwärmestation allerdings noch nicht eingebaut. Ob das wohl noch klappt, die vor Weihnachten einzubauen und dann über Weihnachten in Betrieb zu nehmen, wie eigentlich geplant?

Samstag, 17. Dezember 2011

Elektroanschluss, Fliesen

Heute haben wir festgestellt, dass inzwischen schon der endgültige Elektrozähler angeschlossen wurde (bisher hatten wir nur Baustrom). Wir wissen nicht, ob das erst heute, am Samstag, gemacht wurde oder schon gestern. So schön es ist, dass das nun gemacht wurde, denn das ist eine Voraussetzung, dass die Nahwärme in Betrieb genommen werden kann, gibt es dabei leider noch ein Problem - nämlich, dass der Strom jetzt leider gar nicht mehr funktioniert - und damit auch die Trocknung des Kellers nicht!

Ansonsten geht es weiter mit der Planung des Innenausbaus. Heute hatten wir einen Termin im Fliesenstudio ("Fliesen Wunsch" in Darmstadt), wo man sich viel Zeit für uns genommen hat und eine sehr große Auswahl hatte. Wir sind auch schon für alle Räume, wo wir Fliesen einbauen werden, fündig geworden.

Freitag, 16. Dezember 2011

Trocknung des Kellers

Heute wurde mit der Trocknung des Kellers begonnen. Der Estrich im Keller kann aber leider nicht mehr dieses Jahr kommen.



Dafür soll aller Wahrscheinlichkeit nach noch nächste Woche die Nahwärmestation angeschlossen und in Betrieb genommen werden.

Mittwoch, 14. Dezember 2011

Sanitär-Rohinstallation

Am letzten Samstag haben unsere Badplaner noch die Sanitär-Rohinstallation angesehen und ausgemessen. Gut, dass sie das getan haben, denn da passt im Moment so einiges nicht... Heute haben wir die Ergebnisse bekommen:

- Der Estrich wurde nicht für die Badewanne ausgespart.
- Alle WCs wurden zu niedrig angebracht (ist aber noch akzeptabel).
- Die Position der Anschlüsse für die Waschtische im Bad und im Gäste-WC sind ca. 5 cm bzw. ca. 20 cm falsch.
- Bei den Anschlüssen für die Badewanne wurde vergessen, dass da noch eine Vorwand davor muss. Außerdem sind die Anschlüsse viel zu niedrig angebracht.
- Im Kellerbad wurde die Fußbodenheizung teilweise unter der Dusche verlegt.
- Bei der Kellerdusche wurde offensichtlich der Abfluss komplett vergessen!!

Da muss noch einiges nachgearbeitet werden!!

Ansonsten hatten wir heute wieder einen Termin mit unserem Bauleiter:
- Bisher wurde noch nicht mit dem Trocknen des Kellers begonnen; das soll diese Woche beginnen.
- Es scheint fraglich, ob der Estrich im Keller noch vor Weihnachten kommen kann.
- Es ist unklar, ob die Nahwärmestation noch vor Weihnachten eingebaut wird.
- Eigentlich sollte die Dacheineckung vom Vordach und vom Erker noch vor Weihnachten gemacht werden. Jetzt ist unklar, ob das klappt. Wenn das nicht klappt, soll vor Weihnachten wenigstens noch eine Notabdichtung kommen, denn ohne das eigentliche Dach ist der Erker wohl nicht wirklich dicht.

Ansonsten hat uns unser Bauleiter zugesagt, dass er bis Anfang Januar Stellung nehmen will zu den noch offenen Punkten, die unsere Bausachverständige angefragt hat. Darauf warten wir schon seit dem ersten Gutachten im Sommer - damals noch mit unserem früheren Bauleiter - und die Liste der offenen Fragen wird mit jedem Gutachten länger.

Samstag, 10. Dezember 2011

Estrich - aber noch nicht im Keller

Heute durften wir das erste Mal den Estrich betreten. Die Räume sehen immer mehr wie richtige Wohnräume aus:


Nur im Keller konnte noch immer kein Estrich gegossen werden. Inzwischen wurde festgestellt, woher das Wasser kam: Zum Glück ist es kein Problem mit der Weißen Wanne, sondern das Wasser ist durch ein Fenster reingedrückt, weil draußen nicht ausreichend ausgeschachtet worden war. Das wurde inzwischen schon geändert. Allerdings muss der Keller jetzt erst noch getrocknet werden, bevor der Estrich kommen kann, denn im Moment ist es unter der Kellerdämmung noch nass:


Ansonsten gibt es noch zwei positive Neuigkeiten:
- Wir haben jetzt tatsächlich die nötigen Daten für den Nahwärmeantrag erhalten! Hoffentlich kann jetzt die Nahwärmestation auch zeitnah eingebaut werden, damit wir über Weihnachten den Estrich ausheizen können.
- Und: Dümer hat die zu hoch geplanten Lichtschächte tiefer setzen lassen! Jetzt sieht das alles schon viel besser aus. Und ein richtiges Metallregenrohr hat das Haus diese Woche auch bekommen.



Und noch eine negative Neuigkeit: Der Elektriker hat vergessen, eine der geplanten Telefondosen zu legen. Das muss nun noch irgendwann geändert werden.

Inzwischen machen wir uns auch schon konkretere Gedanken zum Innenausbau und haben uns heute mal zu Böden inspirieren lassen. Eigentlich hatten wir im OG Korkboden und im EG Laminat geplant, aber der Kork hat uns so gut gefallen, dass wir jetzt wohl alles mit Kork machen werden. Bis es soweit ist, wird allerdings noch etwas Zeit vergehen, denn erstmal muss der Estrich mindestens sechs Wochen trocknen.

Dienstag, 6. Dezember 2011

Estrich

Heute wurde im Haus der Estrich gegossen. Allerdings noch nicht im Keller, da bei den Vorbereitungsarbeiten festgestellt wurde, dass Wasser im Keller ist - jetzt muss erstmal geklärt werden, wo das eigentlich herkommt.

Sonntag, 4. Dezember 2011

Update der letzten zwei Wochen

Inzwischen sind wir aus dem Urlaub zurück und haben uns heute mal angesehen, was sich in den letzten 2 1/2 Wochen am Bau getan hat:

Die Elektro- und Sanitär-Rohinstallation sind fertig, das Haus wurde verputzt, und die Fußbodenheizung wurde eingebaut. Am Dienstag soll der Estrich kommen!

Außerdem ist die Isolation im Dach (über dem Schlafzimmer) bzw. in der Geschossdecke über dem OG fertig:

Ansonsten hat das Haus noch eine Dachrinne bekommen. Die Dacheindeckung über dem Erker und das Vordach fehlen allerdings noch. Und auch an den zu hoch eingebauten Lichtschächten hat sich noch nichts getan.
Außerdem wurden vorletzte Woche die Hausanschlüsse für Strom, Wasser, Telefon und die Nahwärme gelegt (allerdings fehlt noch die Nahwärmestation...).

Mittwoch, 16. November 2011

Ein riesiger Schritt voran!!

Als wir uns heute mit unserem Bauleiter getroffen haben, waren wir sehr erstaunt, wieviel sich seit Montag getan hat.
Denn: Unser Haus hat nun tatsächlich ein komplettes Dach!!



Die Sanitär-Rohinstallation (auf dem Foto das Gäste-WC) ist auch schon fertig. Allerdings wusste der Installateur nichts davon, dass die WCs noch an die Zisterne angeschlossen werden sollen.


Und die Leitungen für die Be- und Entlüftungsanlage wurden gelegt. Eine kleinere "Panne" hat es hierbei noch gegeben, denn hierfür wurden auch Leitungen im Keller gelegt, obwohl wir hier überhaupt keine Be- und Entlüftungsanlage vorgesehen hatten. Wir haben uns nun mit Dümer so geeinigt, dass wir diese nun doch auch im Keller machen, diese aber günstiger bekommen als das ursprüngliche Angebot.


Es wurde auch schon mit der Dämmung der Decke über dem OG begonnen (und auch das sah für uns schon ziemlich weit aus):

Außerdem waren gerade noch Elektriker dabei, die Elektro-Rohinstallation vorzubereiten.

Was allerdings immer noch fehlt, ist der Nahwärmeantrag...

Damit verabschieden wir uns nun in den Urlaub und sind sehr gespannt, was sich alles getan hat, wenn wir in zwei Wochen wieder zurück sind. Unser Bauleiter hat schon in Aussicht gestellt, dass, wenn alles gut geht, vielleicht bis dahin sogar schon der Estrich drin ist!

Montag, 14. November 2011

Hausanschlüsse, Dach

Heute hatten wir mit der Firma, die die Hausanschlüsse legt, und mit einem Vertreter der Gemeinde, der für den Wasseranschluss zuständig ist, einen Termin zur genauen Planung der Anschlüsse. Die Hausanschlüsse sollen am 24.11. gelegt werden - vorausgesetzt, bis dahin ist tatsächlich das Dach fertig und das Baugerüst abgebaut (das wurde uns für Ende dieser Woche zugesagt). Erfreulich ist, dass im Rahmen der Hausanschlüsse auch direkt die Nahwärmeleitungen bis ans Haus gelegt werden können, so dass immerhin nicht zweimal die Straße aufgemacht werden muss - und das, obwohl wir immer noch nicht den offiziellen Anschluss beantragen konnten, denn die notwendigen Daten fehlen uns immer noch. Die eigentliche Nahwärmestation kann allerdings noch nicht eingebaut werden, bis wir diese Daten haben.
Jetzt hoffen wir, dass es nicht in den nächsten Tagen noch zu kalt wird, denn dann kann der Wasseranschluss nicht gemacht werden.

Erfreulich ist auch, dass es heute auch endlich mit dem Dach (Einlattung) weiterging.

Samstag, 12. November 2011

Badplanung

Heute haben wir uns mit unseren Badplanern am Bau getroffen. Dort wurden dann die Bäder ausgemessen, und wir haben erfreulicherweise feststellen können, dass die Rohbaumaße sehr genau mit den Plänen übereinstimmen. Es war aber sehr gut, dass wir noch diesen Termin hatten, denn im Kellerbad muss nun nochmal etwas umgeplant werden, damit dort alles mit den Leitungen und der Hebeanlage passt. Gut, dass die Sanitärinstallation noch nicht begonnen hat.

Ansonsten war das einzige, was sich diese Woche am Bau getan hat (außer der Lieferung von Dachziegeln), dass im Keller die Feuchtigkeitssperre eingebaut wurde.

Freitag, 11. November 2011

Und mal wieder Nahwärmeantrag...

Gestern war es genau ein halbes Jahr her, dass wir das erste Mal an Dümer das Formular für den Nahwärmeantrag weitergegeben hatten - damals hatte man uns zugesagt, wir würden es in der Folgewoche ausgefüllt zurückbekommen.
Irgendwann haben wir aufgehört zu zählen, wie oft wir Dümer darauf angesprochen haben, dass uns hier noch Informationen fehlen. Jedenfalls haben wir auch heute wieder nicht das Formular bekommen, welches uns unser neuer Bauleiter für heute zugesagt hatte.

Mittwoch, 9. November 2011

Weitere Planung der Arbeiten

Heute hatten wir einen Termin mit unserem neuen Bauleiter und haben nun einen Überblick, wie es weitergehen soll:
- Ab Montag soll nun endlich mit dem Dach decken begonnen werden. Die Ziegel dafür wurden heute schon geliefert.
- Noch diese Woche soll mit der Elektro-Rohinstallation begonnen werden. Heute haben wir auch vom Elektriker das Zusatzangebot für die zusätzlichen Steckdosen etc. bekommen.Wenn er das morgen von uns unterschrieben zurückerhält, kann dann direkt mit den Arbeiten begonnen werden.
- Ab Mittwoch nächster Woche soll mit der Sanitär-Rohinstallation begonnen werden.
- Vor Weihnachten soll noch der Estrich kommen, so dass dieser über Weihnachten Zeit zum Trocknen hat.

Außerdem wurde uns zugesagt, dass wir bis Ende dieser Woche endlich das Formular für die Beantragung unseres Nahwärmeanschlusses bekommen. Da wir das allerdings inzwischen so oft zugesagt bekommen haben, glauben wir das erst, wenn wir es wirklich in den Händen halten...

Und uns wurde zugesagt, dass wir eine Lösung finden werden, was wir mit den eindeutig zu hoch gesetzten Lichtschächten machen werden!


Außer dem Termin mit dem Bauleiter hatten wir heute außerdem noch einen Termin mit dem Küchenbauer, der schon mal das Rohmaß der Küche genommen hat.

Und wir hatten einen ersten Termin mit einem Landschaftsarchitekten, denn langsam müssen wir uns auch mal darum kümmern, wie wir den Garten gestalten wollen. Denn im Moment passt da von den Höhen her gar nichts so richtig zusammen...

Dienstag, 8. November 2011

Bauleiterwechsel

Heute wurden wir völlig überraschend von Dümer darüber informiert, dass unser bisheriger Bauleiter unseren Bau nicht weiter betreuen wird. Schade eigentlich, denn wir haben sehr gern mit unserem bisherigen Bauleiter zusammengearbeitet.
Die weitere Bauleitung wird direkt von Dümer übernommen. Morgen haben wir gleich einen Termin mit unserem neuen Bauleiter vor Ort.

Sonntag, 6. November 2011

Elektroplanung - und immer noch kein Dach!

Gestern hatten wir einen Termin mit dem Elektriker, um alle Details für die Elektroinstallation (Position der Lichtschalter, Lichtauslässe, Steckdosen etc.) zu besprechen. Nun wird es also bald mit der Elektro-Rohinstallation weitergehen.

Gestern war auch der Rohbauer nochmal da, um die restlichen Arbeiten zu erledigen und das Restmaterial zu beseitigen. Wir haben mit ihm auch darüber gesprochen, dass wir die Lichtschächte, die deutlich zu hoch und damit eine eindeutige Fehlplanung sind, vielleicht doch nochmal ausgraben lassen und tiefer setzen. Denn so, wie sie im Moment sind, würden wir uns vermutlich noch die nächsten 30 Jahre darüber ärgern.

An anderer Stelle geht es dagegen überhaupt nicht weiter: Obwohl das Dach eigentlich schon vor drei Wochen hätte fertig sein sollen und uns die Fertigstellung dann für jede Woche von neuem zugesagt wurde, hat sich diese Woche immer noch nichts getan und die Eindeckung fehlt immer noch!

Und (auch nicht ganz unerwartet): Das Formular für den Nahwärmeantrag haben wir immer noch nicht ausgefüllt vom Heizungsbauer zurück erhalten. Vielleicht sollten wir langsam mal darüber nachdenken, ob wir nicht doch einen offenen Kamin einbauen - denn mit der Heizung scheint das ja alles sehr schwierig zu sein...

Dienstag, 1. November 2011

Treppe ins OG

Heute wurde wie geplant die Treppe ins OG eingebaut und wir konnten zum ersten Mal das Obergeschoss betreten.


Man kann sich nun auch schon schön das Schlafzimmer mit der offenen Decke vorstellen:



Mit dem Dach ist es dagegen immer noch nicht weiter gegangen.

Und was offensichtlich schon sehr schwierig zu sein scheint, ist das Formular für den Nahwärmeantrag. Denn als wir gestern endlich den Sanitär- und Heizungsbauer am Telefon hatten, sagte uns der, dass er ja aber gar nicht die eigentliche Heizung macht, sondern nur die Übergabestation und dass er zum Ausfüllen des Antrags noch weitere Informationen bräuchte.
Mal sehen, wann wir tatsächlich mal das ausgefüllte Formular bekommen.

Sonntag, 30. Oktober 2011

(Fast) Fertigstellung der Rohbauarbeiten

Gestern war nochmal der Rohbauer da und hat die restlichen noch offenen Punkte erledigt. Begeistert war er nicht darüber, dass er am Bau erstmal vor verschlossener Bautür stand und diese rausstemmen musste, bevor er mit den Arbeiten beginnen konnte. Jetzt wurde noch alles im Haus fertiggemauert, was noch nicht ganz fertig war. Die fälschlicherweise in der Garage eingeplante Tür wurde zugemauert und der Platz für das Garagentor wurde 20 cm enger gemauert - das war leider nötig, da sonst das Garagentor nicht passt, weil die Garage nicht rechtwinklig ist.

Jetzt fehlt (soweit wir das beurteilen können) nur noch die Fertigstellung der Kellerdämmung.

Irgendwie hat es wohl auch noch ein Missverständnis wegen der Fenster gegeben, denn gemäß den Plänen sind die Fenster nicht ganz deckenhoch, aber als dann die gesamte Schalung für die Decke über dem EG schon gemacht war, musste das wieder geändert werden, weil dem Rohbauer mitgeteilt wurde, die Fenster würden deckenhoch eingebaut. Nachdem die Fenster nun aber doch wie in den Plänen nicht deckenhoch ausgeführt wurden, ist über den meisten Fenstern im EG ein mehrere cm großer Schlitz, der nun statt mit Beton irgendwie mit Dämmmaterial gefüllt werden muss.

Freitag, 28. Oktober 2011

Immer noch kein Dach!

Jetzt ist die Woche vorbei, aber am Dach hat sich immer noch nichts getan - das ganze wurde nochmal auf nächste Woche verschoben. Den eigentlich für Anfang nächster Woche geplante Termin mit unserer Bausachverständigen mussten wir daher auch verschieben, denn sie möchte sich auch das fertige Dach ansehen, wenn sie das nächste Mal kommt.

Auch die Treppe ins OG wurde diese Woche noch nicht eingebaut (sie soll nun nächsten Dienstag kommen), so dass wir auch den für heute geplanten Termin mit dem Elektriker absagen mussten - denn ins OG über das Gerüst zu klettern und durch das Fenster einzusteigen, war uns dann doch nicht ganz geheuer.

Mittwoch, 26. Oktober 2011

Es ist sehr ruhig auf dem Bau...

... viel zu ruhig!
Denn leider hat sich seit letzter Woche gar nicht viel getan. Mit dem Dach ist es jedenfalls nicht weitergegangen, obwohl das ja eigentlich sogar schon letzte Woche fertig sein sollte; der Termin wurde dann auf Ende dieser Woche verschoben - aber ob das wohl klappt? Außerdem hätte gestern der Rohbauer die letzten Arbeiten erledigen sollen, aber der war auch nicht da und soll nun am Samstag kommen. Die Treppe hätte auch schon eingebaut werden sollen, aber bisher wurde nur die Kellertreppe eingebaut, nicht aber die Treppe ins OG.



Immerhin haben wir heute den Heizungsbauer erreicht - denn für unseren Nahwärmeantrag fehlen uns immer noch die Informationen von ihm! Am Telefon wusste er eben allerdings nichts davon, dass er das Formular bereits erhalten hat, und wusste auch nicht, dass er auch für die Bäder die Installationspläne schon erhalten hat... Aber wir haben für nächste Woche einen Termin vor Ort verabredet, so dass wir hoffen können, dann endlich die nötigen Unterlagen zu erhalten.

Donnerstag, 20. Oktober 2011

Dach

Heute wurde die Folie für das Dach eingebaut. So mit Fenstern und Dach (oder zumindest den Vorbereitungen für das eigentliche Dach) sieht das ganze schon richtig nach einem Haus aus.

Mittwoch, 19. Oktober 2011

Fenster

Seit letzter Woche ist es mit dem Dach nicht weitergegangen. Aber morgen soll nun die Folie für's Dach kommen. Immerhin ist für die nächsten Tage kein Regen mehr angesagt - nach dem Regen der letzten Nacht steht im EG jetzt das Wasser.

Dafür waren wir heute ganz erstaunt, dass schon alle Fenster eingebaut waren, was eigentlich erst für nächste Woche vorgesehen war. Eine Bautüre hat das Haus nun auch bekommen.





Donnerstag, 13. Oktober 2011

Es geht weiter...

Nach ca. 1 1/2 Wochen Pause geht es nun weiter mit den Vorbereitungen für das Dach.



Außerdem haben wir noch einen Fehler entdeckt: In der Garage wurde ein Türöffnung zwischen Garage und Abstellraum offen gelassen.Geplant ist aber nur eine kleine Öffnung als Lüftung für die Garage, aber kein Durchgang. Das muss noch zugemauert werden.


Freitag, 7. Oktober 2011

Pause

Zum Glück hatten wir kein Richtfest für heute geplant...! Denn das hätten wir dann wohl absagen müssen, da diese Woche doch noch nicht mit dem Dach begonnen wurde. Das Holz für's Dach soll nun nächsten Mittwoch kommen, und bis Ende nächster Woche soll Richtfest sein.

Freitag, 30. September 2011

Verschalung für Ringanker

Gestern und heute wurde an der Verschalung für den Ringanker gearbeitet, der morgen (am Samstag!) gegossen werden soll. Am nächsten Dienstag soll dann mit dem Dach begonnen werden und Ende nächster Woche kann das Richtfest gemacht werden.

Die Abweichung bei der Öffnung für die Kellertreppe, die unsere Bausachverständige festgestellt hat, hat sich nun auch geklärt: Die Kellerwände und die Wände des EG sind unterschiedlich dick und je nachdem, von welcher Wand man beim Messen ausgeht, kommt man dadurch zu unterschiedlichen Ergebnissen. Jedenfalls stimmt jetzt doch alles, was doch ein beruhigendes Gefühl ist!

Ansonsten haben wir heute (nun mindestens schon zum dritten Mal!) das Antragsformular für die Nahwärme an Dümer weitergegeben, da das Antragsformular bei Dümer offensichtlich nicht mehr auffindbar war.

Mittwoch, 28. September 2011

Baugerüst

Heute hat der Bau nun das eigentlich bereits für Montag angekündigte Baugerüst bekommen.

Freitag, 23. September 2011

Dämmung

Das Problem mit der Dämmung hat sich geklärt: Es wurden zwei Wärmebedarfsrechnungen gemacht - die eine mit 12 cm und die andere mit 16 cm Dämmung. 12 cm Dämmung sind ausreichend - es ist also alles in Ordnung.

Die Zisterne ist jetzt auch an den Regenwasserkanal angeschlossen - schon seit Montag, es war uns nur nicht aufgefallen, dass das schon erledigt ist.

Und am nächsten Montag bekommt das Haus auch ein Gerüst, damit der Ringanker gemacht werden kann.

Donnerstag, 22. September 2011

OG fertig

Inzwischen ist das OG fertig gemauert.
Was allerdings immer noch fehlt, ist das Baugerüst...

Mittwoch, 21. September 2011

OG; Bausachverständigengutachten

Inzwischen sind die Außenmauern und auch die Innenmauern im OG schon fast fertig.

Mittlerweile haben wir auch den Bericht von unserer Bausachverständigen zum Keller erhalten: Sehr erfreulich ist, dass der Keller im Wesentlichen (innerhalb der Toleranzgrenzen) den Plänen entspricht. Lediglich das Treppenhaus weicht um 6 cm vom Plan ab.

Was uns allerdings etwas Gedanken macht, ist, dass für die Dämmung des Kellers ein Material mit 12 cm Stärke verwendet wurde, während in der Wärmebedarfsrechnung (das Haus wird ein KfW55-Haus) von einer Dämmung von 16 cm Stärke ausgegangen wurde. Hoffentlich stellt das kein ernstes Problem dar!

Dienstag, 20. September 2011

Mauern OG

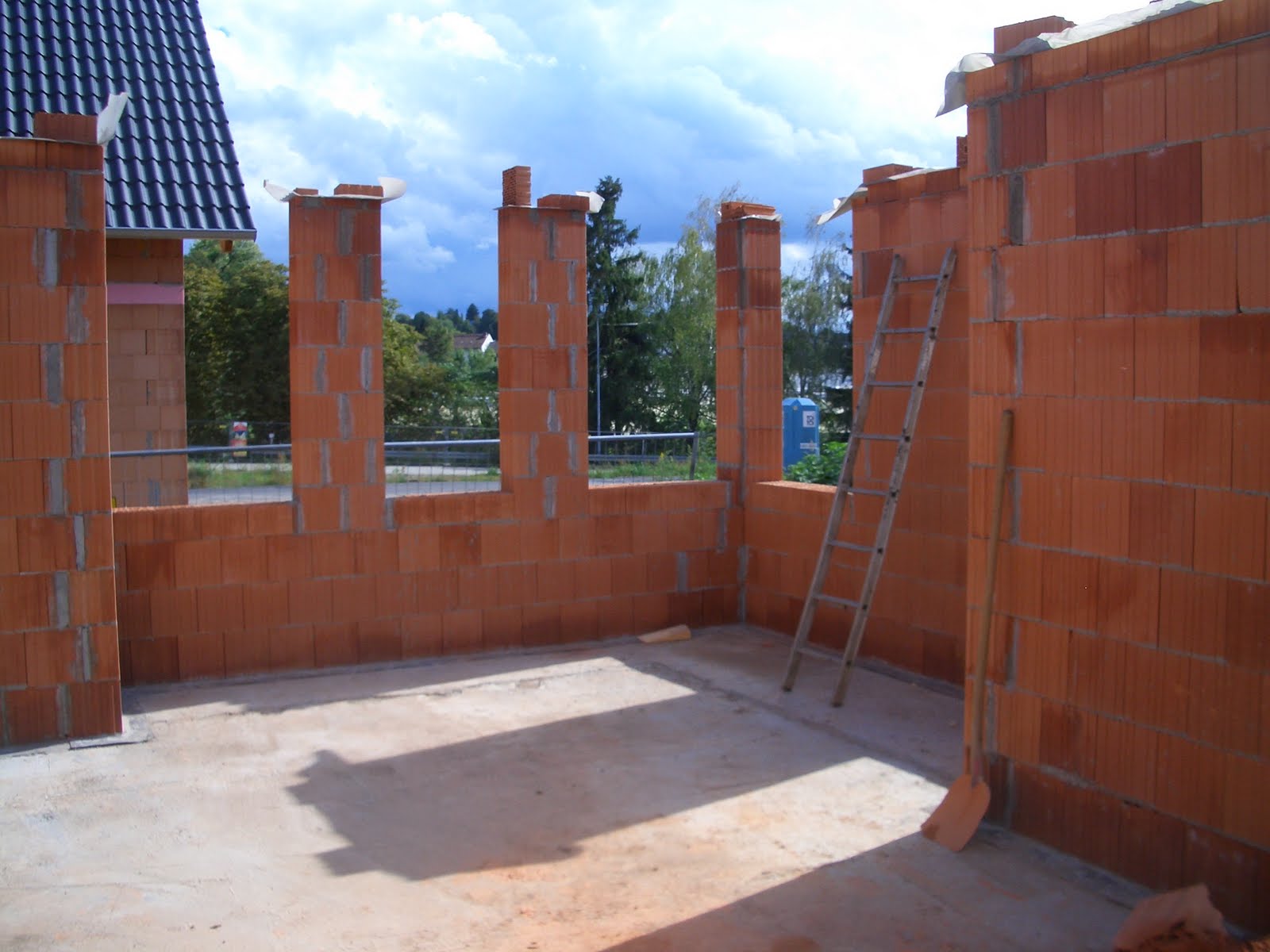

Und es geht richtig schnell weiter mit den Mauern des OG - auf zwei Seiten sind die Außenmauern schon fertig gemauert.

Montag, 19. September 2011

Mauern OG

Heute wurde mit den Mauerarbeiten im OG begonnen.

Der Anschluss der Zisterne an den Regenwasserkanal wurde allerdings heute noch nicht gemacht, obwohl dies eigentlich für heute geplant war.

Und es geschehen noch Zeichen und Wunder: Wir haben heute die Heizlastberechnung für unser Haus erhalten. Jetzt müssen wir (bzw. unser Bauleiter) nur noch diese Werte in das Formular für den Nahwärmeanschluss "übersetzen".

Sonntag, 18. September 2011

Decke über EG

Am Freitag wurde noch die Decke über dem EG gegossen. Von diesem Zeitpunkt an sollten es nach Aussage von unserem Bauleiter noch 2 Wochen bis zum Richtfest sein.

Während es mit dem Haus gut voran geht (danke an unseren Bauleiter!), gibt es leider an anderen Stellen Probleme:

Der Tiefbauer hat viel weniger von dem Erdaushub zum Verfüllen des Arbeitsraumes verwendet, als eigentlich abgesprochen, was bedeutet, dass er uns viel mehr Ersatzmaterial berechnet. Wir hatten ganz klar abgesprochen, dass nur im Bereich, wo befestigt werden soll (Hauseingang und Terrasse), verdichtbares Austauschmaterial verwendet werden soll und der Rest mit dem Erdaushub verfüllt werden soll. Mal sehen, was unser Bauleiter dazu sagt.

Außerdem haben wir heute zum wiederholten Male ein Schreiben an Dümer verfasst, in dem wir dazu auffordern, uns die nötigen Daten für den Nahwärmeanschluss zu schicken. Die Firma Dümer scheint unsere Schreiben einfach zu ignorieren! Sehr nervig!!!

Donnerstag, 15. September 2011

Kanalanschluss, Decke über EG

Heute wurde der Kanalanschluss für das Schmutzwasser gemacht. Der Anschluss der Zisterne an den Regenwasserkanal kommt am Montag.

Ansonsten wurde die Decke über dem EG soweit vorbereitet, dass morgen der Beton kommen kann. Heute konnten wir nun schon das erste Mal das OG betreten, und im EG fühlt man sich nun schon wie in einem echten Raum.

Leider haben wir inzwischen auch schon den ersten echten Planungsfehler entdeckt: Die Lichtschächte auf dem Weg zwischen Haus und Garage sind viel zu hoch angebracht, so dass wir deswegen den Weg viel höher anlegen müssen, als wir das eigentlich wollten. So ganz können wir nicht mehr nachvollziehen, weshalb wir entschieden haben, dass die Lichtschächte so hoch angebracht werden sollen, aber das lässt sich leider nicht mehr ändern.

Mittwoch, 14. September 2011

Decke über EG

Heute wurden die Fertigbetonteile für die Decke über dem EG geliefert und eingebaut. Übermorgen soll die Decke vom Statiker abgenommen und betoniert werden.

Ansonsten haben wir heute noch ein weiteres Angebot für den Kanalanschluss erhalten, das erfreulicherweise wesentlich günstiger ist als das erste Angebot. Dazu kommt noch, dass der Kanalanschluss bereits morgen gemacht werden kann.

Montag, 12. September 2011

Noch keine Decke über EG

Heute waren wir wieder am Bau und mussten feststellen, dass die Decke über dem EG noch nicht gegossen ist. Sie soll nun am Mittwoch kommen. Offensichtlich hat es irgendwelche Widersprüche in der Höhe der Fenster zwischen den einzelnen Plänen gegeben, so dass jetzt noch etwas an den Fenstern im Erker nachgearbeitet werden muss. Ob das vielleicht die Ursache für die Verzögerung ist?

Dafür haben wir heute schon von Dümer die Rechnung bekommen, die wir eigentlich erst nach Herstellung der Decke über dem EG erhalten sollten. Bei Rechnungen ist die Firma Dümer sehr schnell...

Bei anderen Punkten ist die Firma Dümer leider weniger schnell: Inzwischen warten wir trotz mehrfacher Nachfragen schon seit ganzen VIER Monaten vergeblich darauf, dass wir von Dümer die nötigen Informationen erhalten, um endlich unseren Fernwärmeanschluss zu beantragen.

Heute haben wir nun auch die geänderten Pläne für unser Bad bekommen. Es musste zwar ein bisschen was gegenüber den ursprünglichen Plänen geändert werden, aber dafür passt nun auch das schicke Doppelwaschbecken, das wir uns ausgesucht haben, wieder rein.

Mittwoch, 7. September 2011

Garage, Vorbereitungen für Decke über EG

Die Garage ist fertig gemauert (auf dem Foto der Blick von hinten in den Abstellraum), und im Haus scheinen die Vorbereitungen für die Decke über dem EG auch fertig zu sein (soweit wir das beurteilen können...). Ende dieser Woche soll dann noch die Decke über dem EG und über der Garage gemacht werden.


Ziemlich unschön ist allerdings das Angebot, was wir heute für den Anschluss an den Schmutzwasser- und den Regenwasserkanal bekommen haben: Das sind mehr als 4800,- Euro! Und dann kommt noch dazu, dass sie die Arbeiten nicht vor Ende Oktober ausführen können. Und das ganze nennt sich dann "erschlossenes Grundstück" - sehr ärgerlich!

Montag, 5. September 2011

Erker, Garage, Badplanung

Der Erker ist nun fertig gemauert, und es wurde mit dem Mauern der Garage begonnen. Erfreulicherweise wurden für die Garage nun doch keine Aufmauerungen aus dem Arbeitsraum benötigt, was uns eine hübsche Summe Geld spart.

Ein Problem scheint es leider noch mit unserer Badplanung zu geben. Am letzten Donnerstag haben wir von unserer Badplanerin die endgültigen Pläne und die Installationspläne bekommen. Leider hat am letzten Freitag dann der Tischler festgestellt, dass der Waschtisch im Bad nicht zu passen scheint, weil da ein Fenster im Weg ist. Mal sehen, was unsere Badplanerin dazu sagt...

Freitag, 2. September 2011

Bodenplatte Garage, Erker, Entwässerung, Tischler

Heute hat sich wieder richtig was getan!
Die Bodenplatte für die Garage wurde gegossen:
Außerdem wurde der Erker schon fast fertig gemauert:
Und es wurde mit den Vorbereitungen für die Decke über dem EG begonnen:

Eine unschöne Überraschung gab es dann auch noch: Beim Versuch, den Regenwasser- und den Schmutzwasseranschluss an den Kanal zu machen, wurde festgestellt, dass die Kanalanschlüsse überhaupt nicht bis an die Grundstücksgrenze gelegt wurden, sondern nur in der Straße verlaufen. Eigentlich waren wir davon ausgegangen, dass wir von der Gemeinde ein voll erschlossenes Grundstück gekauft haben und dass dazu auch die entsprechenden Kanalanschlüsse bis ans Grundstück gehören. Der Spaß wird uns jetzt 3000-4000 Euro extra kosten - sehr ärgerlich!

Heute Abend hatten wir außerdem noch den Termin mit dem Tischler und haben sämtliche Details zu den Fenstern festgelegt. Er hat uns noch einen dicken Stapel Prospekte da gelassen, und wir haben nun die Hausaufgabe, uns die Haustür, die Innentüren und die Türgriffe auszusuchen. Insgesamt war es ein sehr positiver Termin, denn der Tischler will uns nun auch unsere Katzenklappe verwirklichen, von der wir bisher noch nicht wussten, ob oder wo wir die am besten einbauen können.


Donnerstag, 1. September 2011

Erker, Garagengründung

Gestern waren wir nicht am Bau, und heute waren wir dann sehr erstaunt, wieviel sich in den letzten zwei Tagen getan hat!
Der Arbeitsraum ist nun komplett verfüllt. Die Bodenplatte für den Erker wurde gegossen.

Die Gründung für die Bodenplatte der Garage wurde gemacht. Und es wurde damit begonnen, die Entwässerung anzuschließen (das grüne Rohr im Bild).

Dienstag, 30. August 2011

Zisterne, Aufmauerungen, Verfüllung des Arbeitsraums

Gestern wurde die Zisterne gesetzt (im Bild links). Heute wurden die Aufmauerungen für die Stützen für das Vordach vor der Haustür gemacht, und es wurde mit dem Verfüllen des Arbeitsraumes begonnen.
Währenddessen wird eifrig weiter an den Innenmauern gemauert. Inzwischen hat man schon das Gefühl, in richtigen Räumen zu stehen.

Sonntag, 28. August 2011

EG-Innenmauern, Entwässerung

Inzwischen wurden auch die Innenwände im EG zumindest teilweise gemauert. Nun kann man schon schön die einzelnen Räume erkennen. Hier der Blick in den Eingangsbereich:















Außerdem wurde mit den Aufmauerungen für den Erker und mit der Entwässerung (Revisionsschacht) begonnen - die Arbeitsräume sind allerdings noch nicht verfüllt.

Mittwoch, 24. August 2011

EG-Außenmauern

Die Außenmauern vom Erdgeschoss sind schon fast fertig - nur die Innenmauern und natürlich die Mauern vom Erker fehlen noch.

Die Arbeitsräume sollen Donnerstag verfüllt werden - schaun mer mal...

Und - es gibt endlich das Bauschild!



Freitag, 19. August 2011

Lichtschächte

Heute wurden die Lichtschächte für die Kellerfenster angebracht. Die Kellerdecke steht auch schon voller Steine für die Mauern des Erdgeschosses.

Donnerstag, 18. August 2011

Kellerdämmung

Die Dämmung des Kellers geht weiter. Außerdem haben wir heute bei einem Termin mit dem Bauleiter vor Ort festgelegt, auf welche Höhe die Lichtschächte für die Kellerfenster angebracht werden sollen. Mit den Lichtschächten soll es dann morgen weitergehen.

Was wir leider bisher immer noch nicht machen konnten, war der Antrag für den Nahwärmeanschluss. Seit inzwischen mehr als drei Monaten versuchen wir nun schon erfolglos, von Dümer die nötigen Informationen, wie Vorlauftemperatur etc., zu bekommen.

Mittwoch, 17. August 2011

Isolation des Kellers

Heute wurde damit begonnen, die Kellerwände zu isolieren. Die Lichtschächte für die Kellerfenster wurden heute auch schon geliefert.

Dienstag, 16. August 2011

Kellerdecke

Letzte Woche Donnerstag und Freitag wurden die Vorbereitungen für die Kellerdecke getroffen. Heute wurde dann die Kellerdecke gegossen.

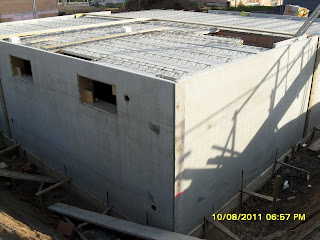

Mittwoch, 10. August 2011

Erste Kellerdecke

Der Keller hat heute eine Decke aus Fertigbetonteilen bekommen. Inzwischen sieht es schon wie ein richtiger Keller aus.


Dienstag, 9. August 2011

Keller

Inzwischen sind die Innenwände des Kellers schon fast fertig, und es wurde mit den Vorbereitungen für die Kellerdecke begonnen.

Nach den starken Regenfällen der letzten Tage haben wir nun auch schon den Beweis, dass unsere Weiße Wanne tatsächlich wasserdicht ist (jetzt können wir zusätzlich zu dem Freibad auf dem Grundstück noch ein Hallenbad anlegen...):
